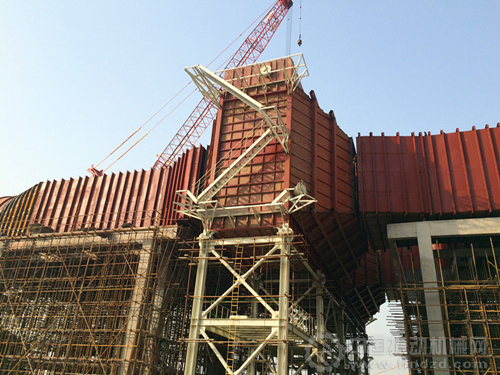

2016年02月26日,隨著最后一個出口喇叭安裝就位,由中國能建安徽電建二公司承建的板集電廠一期2×1000MW機組#1機組濕式電除塵器本體吊裝順利完成。
#1機組濕式電除塵器采用M18000履帶吊進行吊裝。濕除本體總重約185t,包括80t的進出口喇叭,93t殼體及12t的灰斗。為了保證#1機組順利投產,結合現場實際情況,中國能建安徽電建二公司通用板集環保項目部科學策劃,選擇在地面將本體組合成兩個框架進行吊裝的方案,吊裝最重件達到68t。在通用板集環保項目部精心組織、嚴格監督下,施工人員各司其職、權利明確。濕式電除塵器本體吊裝僅用了五天時間順利完成,獲得了業主方的高度贊揚。
